Fél métert emelnek a vízszinten

Nemzeti összefogással, várhatóan egy hónap alatt alakítják ki azt a fenékküszöböt Paks és Dunaszentbenedek között, amely a tervek szerint mintegy fél méterrel emelheti meg a Duna vízszintjét a rendkívül alacsony vízállás idején. Amíg a műtárgy működőképes állapotba nem kerül, két, egyenként 80 méter hosszú, 10 méter széles és 3 méter mély bárkát süllyesztenek a folyóba. Ezekkel segítik a szükséges vízszint fenntartását, hogy elkerülhető legyen a Paksi Atomerőmű teljes leállítása.

Az intézkedések részleteit csütörtöki sajtótájékoztatón ismertette Magyar Péter miniszterelnök. Eszerint 145 ezer köbméter követ fognak a Dunába beépíteni. Az első 35 ezer köbméterből a szakemberek elkészítik azt a keresztirányú kőbordát, amely már érdemben megemeli a vízszintet Paksnál. Pár héttel később további 110 ezer köbméter kővel  megerősítik a medret, és megvédik az építményt attól, hogy a Duna sodrása idővel kimossa alóla a folyófeneket.

A miniszterelnök hozzátette:

a szakemberek folyami naszád és szonár segítségével folyamatosan mérik a Duna medrének állapotát, a víz áramlását, sebességét, és ez így lesz a jövőben is.

Széles szakmai összefogás

Az MTI részletes beszámolója szerint a kormány a szakemberekkel, mérnökökkel, valamint az Országos Atomenergia Hivatallal folytatott egyeztetéseket követően határozott a Paks és Dunaszentbenedek közötti Duna-szakaszt érintő vízszintemelő intézkedésekről. A döntésnél a részt vevő szakértők és mérnökök szakmai álláspontját vették figyelembe. A tervezésnél arra is figyelemmel kellett lenni, hogy a kialakított műtárgy a későbbiekben ne akadályozza a nemzetközi hajózást. A Duna déli szakasza a jelenlegi alacsony vízállás miatt nem hajózható.

A tervek szerint a fenékküszöb közvetlenül a hidegvíz-csatorna mellett kap helyet, és nem merőlegesen csatlakozik majd a parthoz, hanem ahhoz képest 45 fokos szögben alakítják ki. A kivitelezésben kijelölt vállalkozók mellett a Magyar Honvédség, a Védelmi Igazgatási Hivatal szakemberei, valamint a Budapesti Műszaki és Gazdaságtudományi Egyetem mérnökei is részt vesznek. A beruházás költségét jelenleg bruttó 6,1 milliárd forintra becsülik.

Magyar Péter a tájékoztatón arról beszélt, hogy a bal parton a honvédség már megkezdte a munkálatokat, és az alacsony vízállás miatt a Duna medrének jelentős része szárazra került. A jobb parton, az atomerőmű mellett a kijelölt vállalkozók folyamatosan dolgoznak. A miniszterelnök szerint normál körülmények között már egy ilyen beruházás megtervezése is hónapokat igényelne, miközben a jelenlegi dunai helyzet rendkívül gyors beavatkozást követel.

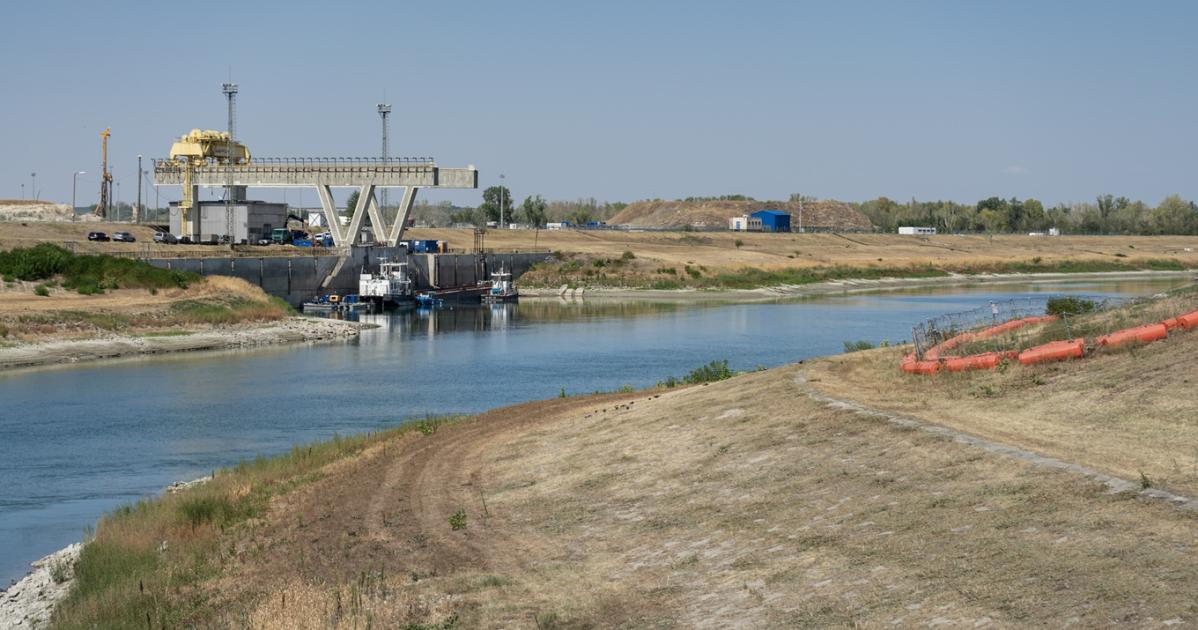

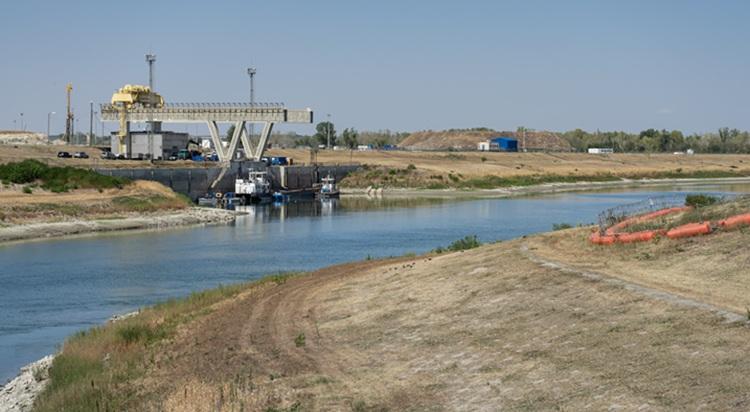

Paks, hidegvizes csatorna

Paks, hidegvizes csatorna – Fotó: Shutterstock

Két oldalról építik ki a küszöböt

A fenékküszöb kialakítása egyszerre két irányból halad. Dunaszentbenedek irányából a honvédség szárazföldi munkagépekkel közelít a meder felé, míg Paksnál uszályokról és pontonokról végzik a munkát a kivitelezők. A beavatkozással párhuzamosan folyamatos műszaki ellenőrzés zajlik. A tervezők és a műszaki ellenőrök a kivitelezés teljes időszakában a helyszínen dolgoznak, így az egyes építési szakaszok folytatásáról mindig az aktuálisan mért dunai adatok ismeretében lehet dönteni.

Gacsályi József, az Országos Vízügyi Főigazgatóság műszaki vezérigazgató-helyettese felidézte, hogy Magyarországon 1995-ben, Dunakilitinél került sor hasonló fenékküszöb kialakítására. A mostani beavatkozás ugyanakkor műszaki szempontból komoly kihívást jelent, mert míg Dunakilitinél álló víztérben dolgoztak, Pakson egy folyamatosan áramló folyóban kell úgy beavatkozni, hogy közben a vízmozgás biztosított maradjon. Ebben a helyzetben a vízszint akár néhány centiméteres változásának is jelentősége lehet.

A beavatkozás egyik fő célja, hogy a várható mínusz 140 centiméteres vízállást legalább fél méterrel megemeljék.

Szeptemberben elkészül

A műszaki ütemterv szeptember 11-ét jelöli meg a vízszintemelő borda 30 napos teljesítési határidejeként. Október 15. és november 15. között felület- és tereprendezési feladatokat végeznek. A dunaszentbenedeki oldalon az ütemterv külön feladatként számol a strandolási feltételek javításával, valamint az érintett önkormányzati út helyreállításával is. A műszaki átadás-átvételt november 16. és 20. közé tervezi a kormány. Ezt követően, november 21. és 30. között rendezik a depóhelyeket, felszámolják a munkaterületet, majd a kivitelezésben részt vevő munkások és gépek levonulnak a helyszínről. A jelenlegi műszaki ütemezés alapján a teljes fenékküszöb kialakításának tervezett véghatárideje 2026. november 30.

Románia hasonló erőfeszítéseket tesz az atomerőmű üzemben tartására, itt írtunk róla: Heroikus küzdelem a Duna irányítására: zátonyrobbantás, uszályok elsüllyesztése.
